在市場需求快速變動、客製化與短交期成為常態的製造環境下,「彈性生產」已是企業維持競爭優勢的核心課題。然而,多數製造現場在推進精實生產時,常受限於傳統線性的製程邏輯,不僅衍生大量的半成品品號與資料維護負擔,更導致機台資源閒置、工序相互等待與瓶頸沉積。
要突破此瓶頸,關鍵在於打破單向序列思維。透過正航ERP的「工藝路線」與「部件管理」機制,企業能從底層架構簡化半成品設定,進而落實「工序平行生產(Parallel Processing)」,讓並行製程具備高透明度與嚴密受控的執行力。
傳統線性生產的痛點:複雜半成品與流程瓶頸
長期以來,製造業在進行產品結構(BOM)規劃與現場管理時,習慣以「一道工序完成、產出一個半成品、再領料進入下一道工序」的遞進方式建構系統資料。這種模式在實務運作上常引發三項結構性問題:
- BOM 結構過度膨脹與維護成本高昂:為符合線性追蹤,產品結構被迫拆解為多層次半成品,導致品號、BOM 版本倍增,工程變更(ECN)時牽一髮而動全身,大幅拉高資料維護風險。
- 流程等待造成製造週期(Lead Time)拉長:各站點嚴格遵循前道完成才啟動後道的邏輯,缺乏時間重疊彈性,常因單一瓶頸機台停擺,拖累後續所有工序。
- 半成品(WIP)積壓與帳實不符:站點間產生大量暫存半成品,佔據現場儲存空間與流動資金,若缺乏精準的序號與位號追蹤,盤點與品質追溯將困難重重。
正航ERP:從製程到工序管理的精密設計

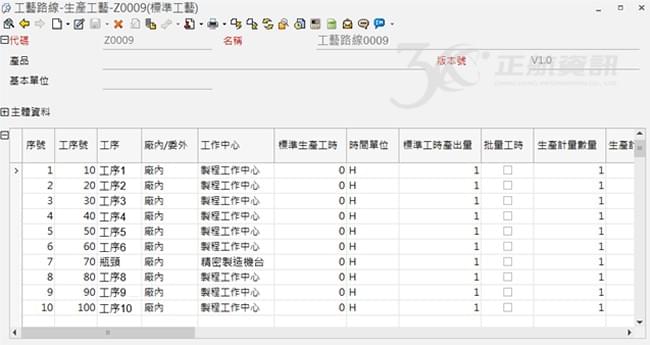

實現工序平行生產,不能僅依靠現場生管的人工經驗調配,而需由系統核心提供嚴謹的邏輯定義。在正航ERP架構中,「工藝路線(Routing)」扮演了整個排程與資源分配的中樞角色:

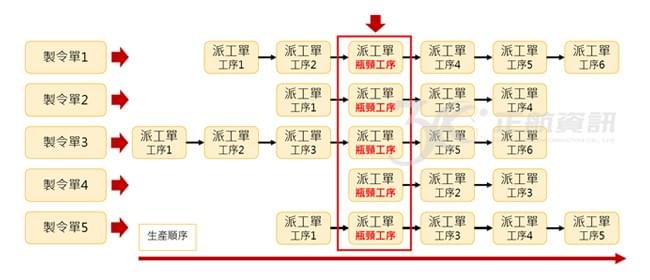

1. 順序與平行工序的彈性關聯
正航ERP打破了傳統「前道必須百分之百完工」的僵化限制。系統支援定義工序之間的依賴條件,包含「開始到開始(SS)」、「結束到開始(FS)」以及「工序重疊比例(Overlap Ratio)」。生管可設定「工序A進行至一定比例或特定節點,工序B即同步啟動」,大幅壓縮整體的加工週轉週期。

2. 產能資源與機台綁定
系統針對每道工序精確對應所需機台、模具與技能人員。當並行條件成立時,系統能主動比對現場機台資源負荷,避免在同時間搶用相同設備,確保並行工單具備可行性。
3. 多維度時間參數精密計算

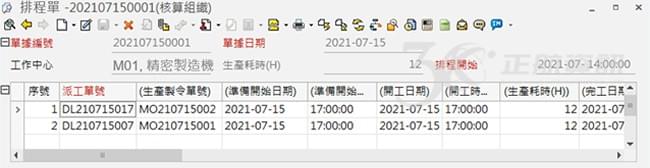

正航系統整合「標準生產工時」、「準備時間(Setup Time)」、「前後緩衝時間(Buffer Time)」與「排程重疊時間」等多項工程參數。在產出製造命令時,系統能即刻進行製程期程模擬,提供精確的預計開工與完工時間,化解排程衝突。

部件管理+位號管理:平行製程的關鍵基礎
在傳統製造中,常常會為了配合工序順序設定多個半成品品號與BOM版本,不但資料量龐大、維護困難,也易出現錯誤。而正航ERP提供的「部件管理」功能,讓企業能以產品主體為核心,將不同工序所需部件(Component)直接關聯至各工序上,不再需要多重半成品設定,大幅簡化結構與工單管理。

- 部件直屬工序,無需層層建半成品:
企業以產品主體為核心發起工單,各工序所需的專屬部件直接掛載於該工序之上。工序A需要零件X與Y,工序B需要零件Z,系統各自獨立扣料與備料,無須為了暫存狀態建立中繼半成品品號。 - 位號管理精準對應組裝點位:
針對電子、精密組裝製程,透過位號(Reference Designator)的綁定,現場作業員與品保檢驗可即時對應零件在成品上的具體位置,兼顧組裝防呆、品質追蹤與售後維修溯源。 - 動態資源評估與主動控料:
當多道並行工序面臨共同料件時,系統於排程初期即自動檢核物料可用性,依工單優先權自動配置,杜絕現場停工待料與領料衝突。
效益驗證:端子線材製造商的製程再造實例
以某端子線材製造商為例,原本生產流程為嚴格的線性模式,從插針、點膠、鍍錫、焊接、成型、組裝、測試到包裝,每一步都需等前一道完成。整體生產需時9小時以上,經常面臨交期延誤與人機閒置問題。導入正航ERP後,該企業重新設計工藝路線與部件關聯邏輯,讓插針、點膠、鍍錫、焊接、成型五道工序能同步進行。後段再統一進行組裝與測試。加上位號管理協助定位組裝位置與品質檢驗點,最終將生產總時程縮短至6小時,產能提升近50%,人力運用更靈活,也讓部門間協作更順暢。

導入對策與轉型成果
該廠導入正航ERP工藝路線與部件管理後,重構生產邏輯:
- 工序並行化:將前段的插針、點膠、鍍錫、焊接、成型改以平行排程同步投產,後段再進行匯流組裝與電性測試。
- 扁平化結構:取消中間三道半成品虛擬品號,將零配件直接以部件關聯至前段各平行工序。
- 成果數據:
- 生產總週期:由 9 小時大幅縮短至 6 小時,壓縮率超過 33%。
- 產能效率:瓶頸機台閒置率降低,整體產能提升近 50%。
- 庫存健康度:消除中繼半成品儲位占用,盤點差異顯著下降,料況帳實一致性大幅改善。

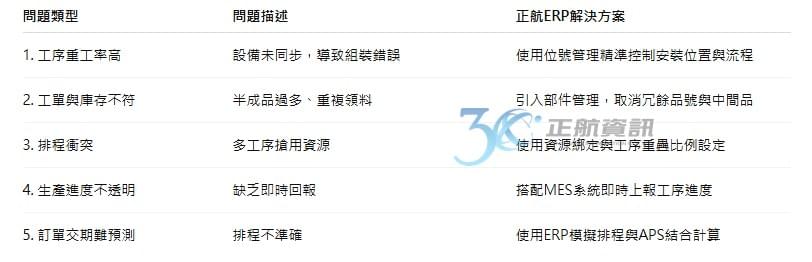

生產管理常見五大問題與ERP解法

企業推動平行製程的落實建議
導入平行製程與部件管理並非單純啟用軟體功能,而是一場製造現場與資訊系統的深度協同:
- 工藝可行性檢討:生管與製造主管應共同梳理既有製程,務實區分「絕對相依」與「邏輯獨立」之工序,確認物理限制後再行設定並行關係。
- 參數精準維護:工序的重疊比率、機台換模時間與緩衝工時,需由熟悉製造現場的工程團隊實地測量並定期校正,方能確保系統排程貼近真實工況。
- 邁向智慧製造整合:以正航ERP路線為核心基石,未來可進一步延伸串接先進規劃排程(APS)實現動態插單模擬,並結合製造執行系統(MES)與倉儲管理(WMS),即時監控工序報工進度與物料條碼流向。
在講求高產能利用率與極致交期的競賽中,製造業唯有擺脫繁瑣冗長的半成品資料結構,依託結構化的工藝路線與部件管理,方能讓生產現場從被動等待轉向主動並行,為企業穩步構築敏捷、精實且具備高度延展性的智造實力。
常見問題精選FAQ
Q1:什麼是正航ERP的工序平行生產?
A:指不同工序在無依賴條件下同步投產,不需苦等前道完工。正航ERP透過工藝路線設定開始、結束與重疊比例,精準配置機台與人工作業,有效縮短製造週期並消除瓶頸等待。
Q2:部件管理如何簡化半成品設定與BOM表維護?
A:傳統模式需為各工序建立多層半成品品號。正航ERP以產品主體為核心,將所需零件直接掛載於對應工序,大幅扁平化BOM結構,減少虛擬品號維護負擔與發料錯誤風險。
Q3:位號管理在平行製程組裝中扮演什麼角色?
A:位號管理能將零件精準對應至產品具體安裝位置。在多工序並行作業時,現場作業員與品保檢驗可快速定位零件點位,落實組裝防呆、提升檢驗效率並完善後續品質追溯。
Q4:如何評估既有製程是否適合導入平行生產?
A:建議由生管與製造主管共同梳理現場流程,區分絕對相依與邏輯獨立的作業站點,確認機台產能與換模限制,再於正航ERP中精準設定緩衝時間與工序重疊參數以落實排程。
Q5:正航ERP平行製程如何與MES及WMS系統整合?
A:正航ERP提供完整工藝與部件結構,向上可串接APS進行智慧排程,向下結合MES即時回傳工序報工與位號追溯數據,並透過WMS條碼控管物料流向,實現現場資訊同步。
